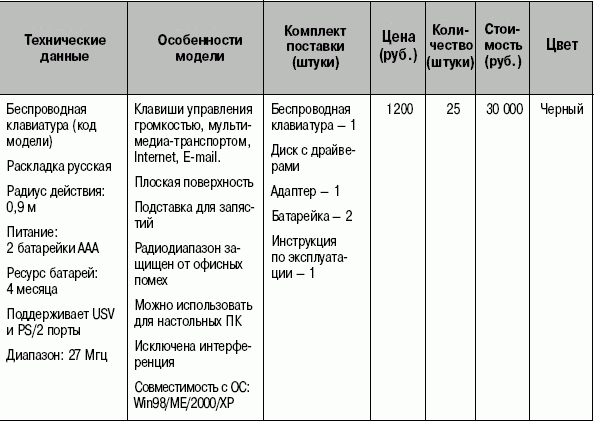

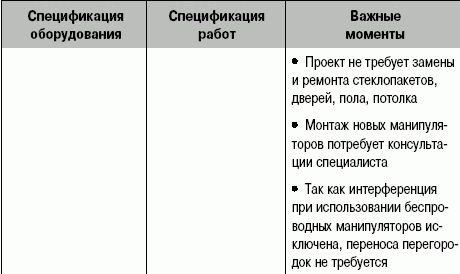

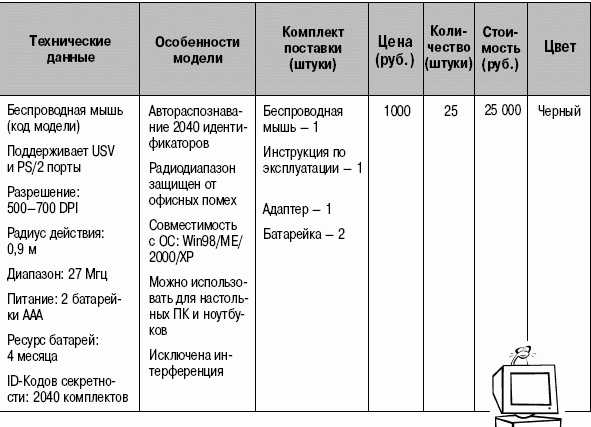

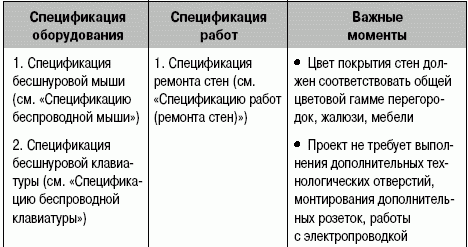

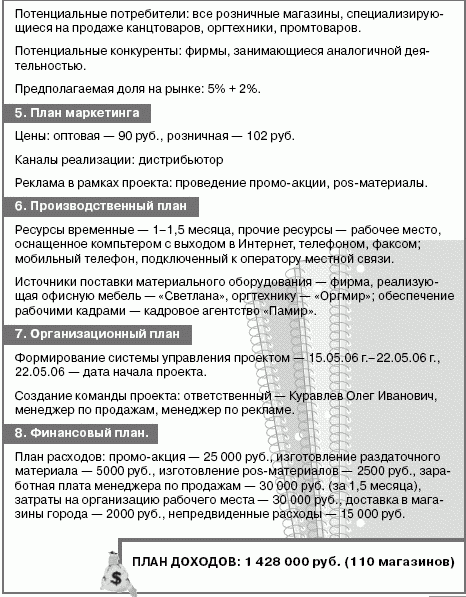

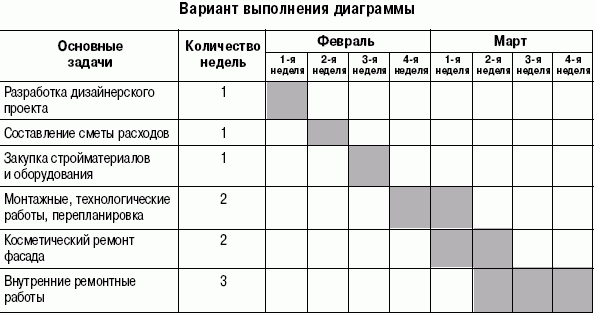

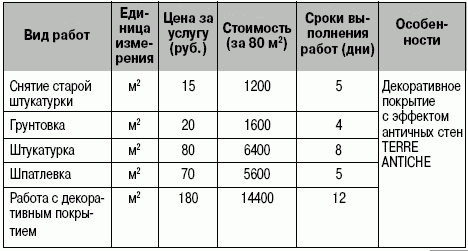

ПРАКТИКА Пример 1 ДИАГРАММА ГАНТА Менеджер фирмы «Гамма» назначен ответственным за выполнение работ по ремонту помещения парикмахерского салона. Начать работу над проектом планируется не раньше начала февраля, закончить в первой декаде апреля. Для профилактики рисков срыва этапов проекта менеджер решил спланировать проект с помощью диаграммы Ганта. Задание. Распланировать и оформить в форме диаграммы Ганта работу по ремонту помещения парикмахерского салона, определить сроки начала и окончания работ. Основные этапы проекта: • косметический ремон фасада (2 недели); • закупка стройматериалов и оборудования (1 неделя); • разработка дизайнерского проекта (1 неделя); • составление сметы расходов, корректировка сметы (1 неделя); • внутренние ремонтные работы (3 недели); • монтажные, технологические работы, перепланировка (2 недели). Пример 2 ОБРАЗЕЦ ЗАПОЛНЕНИЯ СПЕЦИФИКАЦИИ ПРОЕКТА Новый владелец интернет-салона поручил команде модернизировать помещение и оснащение, не прибегая к капитальным материальным затратам. Команда решила, что для придания салону нового имиджа достаточно будет поменять некоторые составляющие внешнего оснащения компьютеров (манипуляторы) и провести косметический ремонт самого помещения. Специалист команды предоставил руководителю спецификацию проекта. Спецификация проекта Спецификация работ (ремонт стен) Спецификация оборудования (беспроводной мыши) Спецификация оборудования (беспроводная клавиатура) Пример 3 |
|
||
Главная | В избранное | Наш E-MAIL | Добавить материал | Нашёл ошибку | Другие сайты | Наверх |
||||
|
